上海力进星夜驰援佛山疫情防控临时应急医院项目

自疫情爆发以来,上海力进坚定“疫情就是命令、防控就是责任”,严格贯彻落实党中央各项决策部署,严格执行政府和上级单位的管控要求,将疫情防控作为当前首要的政治任务,建立全面保障和跟踪机制,党支部发挥战斗堡垒和先行先导作用,疫情防控平稳有序。按规定复工以来,各部门、各项目通过远程办公积极调整并进入有效的工作状态,以工作日志为载体,扎实推进疫情防控、公司经营、安全生产等工作。

【2月13日 召之即来】

10点28分,上海力进华南区高级项目经理龙涛接到了中建三局紧急支援电话,希望我们紧急支援佛山市第四人民医院扩建(临时)项目接待室部分玻璃供应工作,2月15日要整体移交给医院。佛山市第四人民医院是佛山市疫情防控的最前线,佛山市第四人民医院扩建(临时)项目是由佛山市新型冠状病毒感染的肺炎疫情防控指挥部办公室指挥建设的临时应急医院项目。

10点29分,接到支援需求后,公司调动各项资源,立即成立临时应急项目小组,由龙涛、邢卫锋、陈锐宇组成,统筹协调、项目安装、安全管理、材料组织等分工协同。

16点33分,面对很多玻璃厂家未开工的困难局面,公司上下齐心,组织有序,耗时6小时,寻找了20多家玻璃厂商,终于洽谈妥当,并且不计成本要求供应厂家连夜开炉加工。




2月14日 来之能战】

12点45分,临时项目小组成员邢卫锋、陈锐宇驱车2小时从珠海到达佛山项目现场。此时,中建三局又提出需要我们安排施工队进行现场安装施工,项目小组立即响应,火速寻找施工团队,安排消毒处理过的车辆,配备防护口罩、工作服、酒精洗手液等物资。

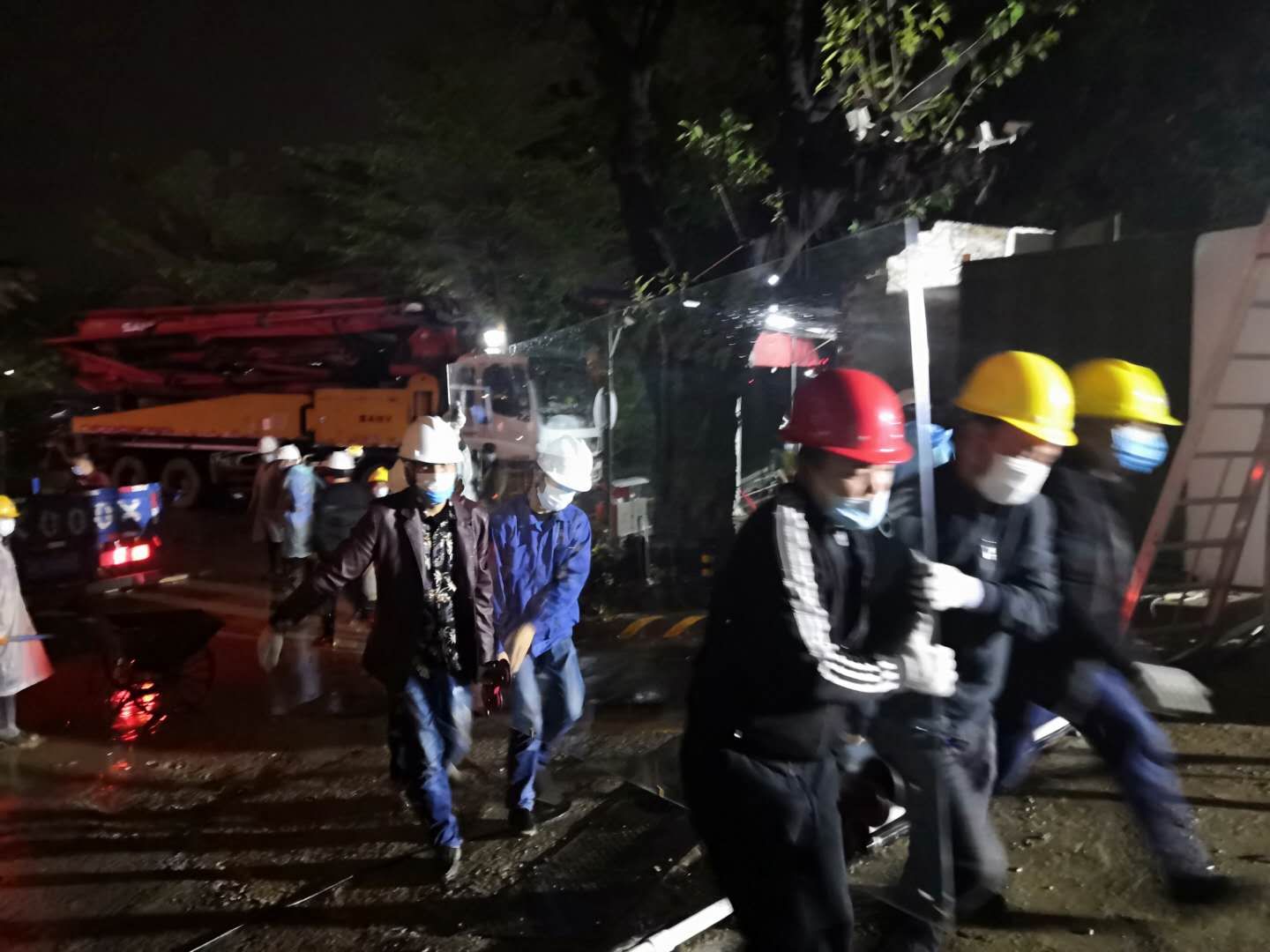

18点05分,施工团队从珠海到达佛山项目现场。

18点46分,项目小组经过现场勘察,由于临时医院为板房结构,玻璃无结构可固定,项目小组紧急组织总包拟定现场安装方案,同时安排采购配套材料。

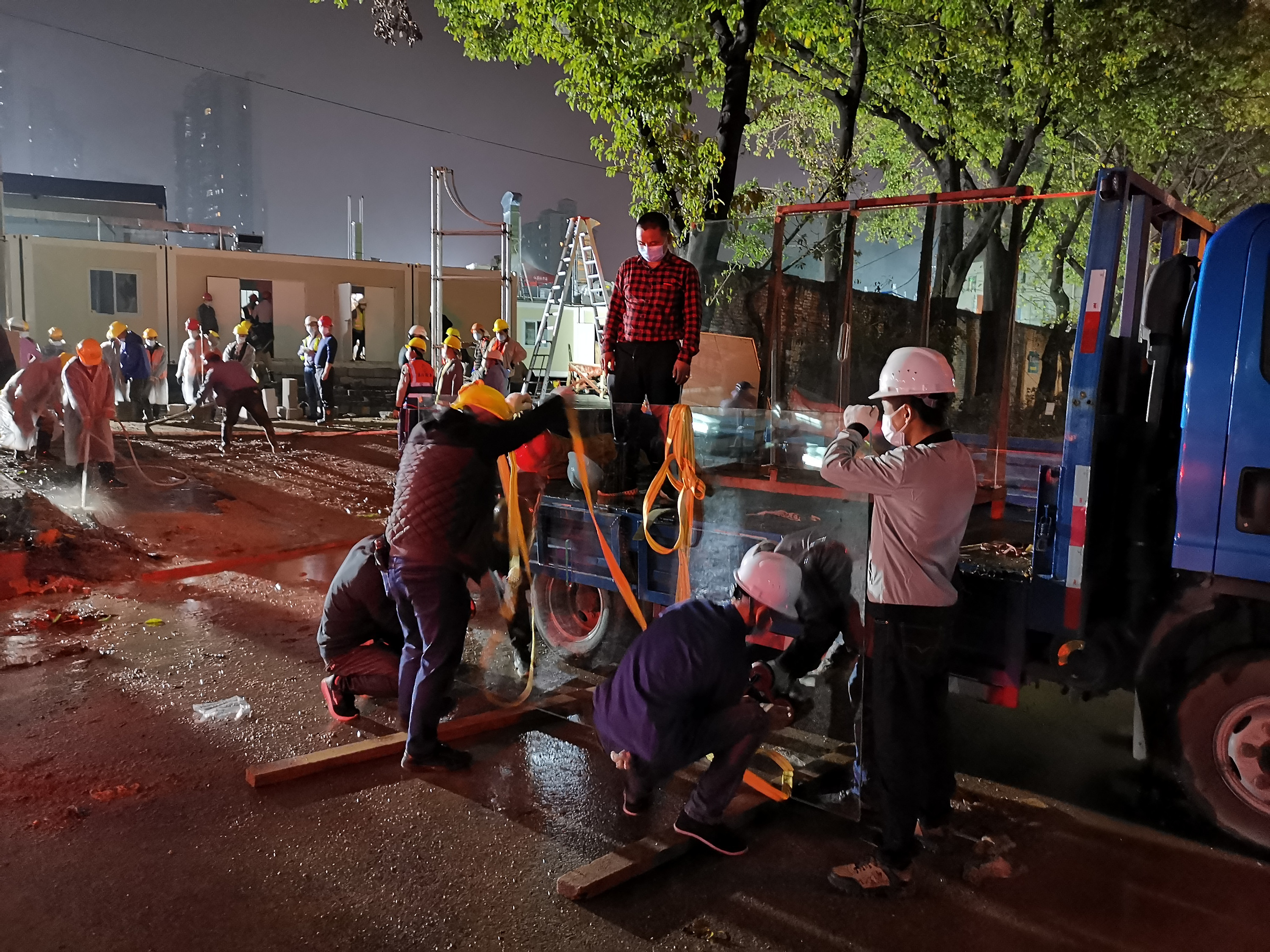

19点11分,施工材料玻璃到达项目现场。

20点14分,配套材料到达项目现场。



2月15日 战之必胜】

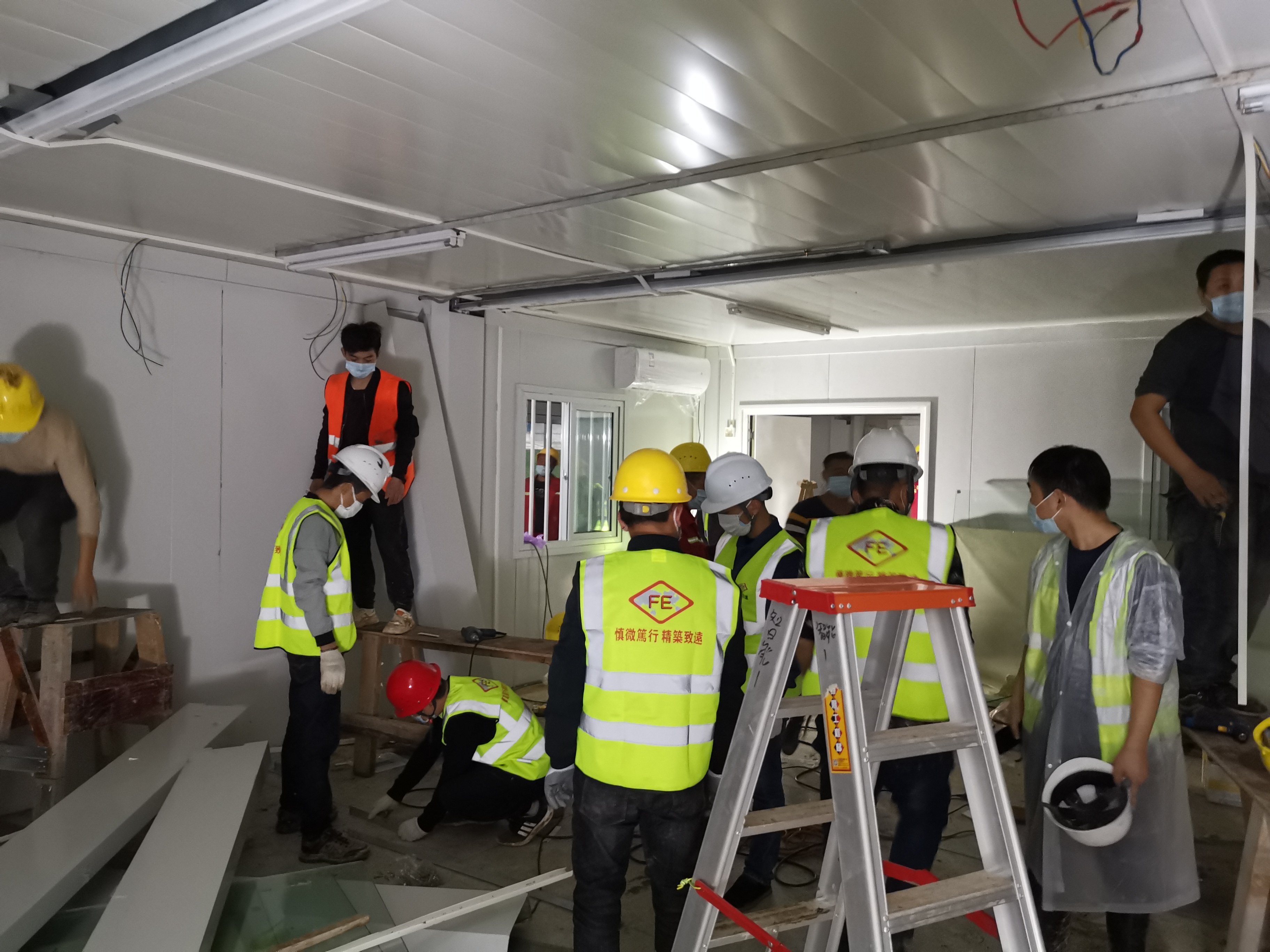

凌晨4点19分,项目小组紧盯现场,连夜施工,提前完成玻璃安装任务,确保应急任务圆满完成。


上海力进作为中国建筑兴业集团内地幕墙旗舰平台,履行央企责任担当,迎难而上,时刻准备着为打赢疫情防控阻击战贡献热血,召之即来、来之能战、战之必胜。
